龙溪口航电枢纽工程首台桥机主梁及小车四大件吊装成功

2022-06-24来源:中国火力发电网 点击:61次

6月22日,岷江龙溪口航电枢纽工程160吨桥式起重机的主梁及小车四大件在业主、监理、设计、厂家等单位的共同见证下成功吊装,拉开了龙溪口航电枢纽机电设备安装工程序幕!

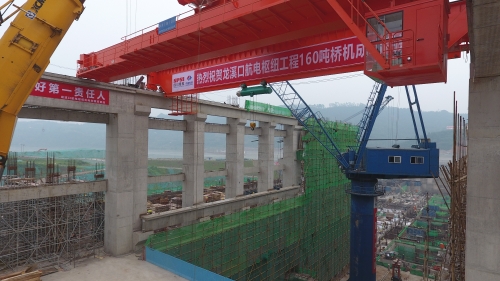

岷江龙溪口航电枢纽工程主厂房布置有三台桥式起重机,本次进行吊装的是电站主厂房的装卸场 QDH160/50/10t-25m A4 桥式起重机。装卸场桥机主要用于发电厂房内 9 台灯泡贯流式机组及其辅助设备的装卸车。桥机的大车轨顶高程 EL.339.30,桥机主要由桥架及大车运行机构、小车及小车行走机构、主钩起升机构、副钩起升机构、等组成。装卸场桥机主要吊装部件采取分批进入装卸场的方式,首先进入电动葫芦侧主梁,用汽车起重机将电动葫芦侧主梁吊装于大车轨道上就位,然后将中间端梁吊装与电动葫芦侧主梁连接;其次进入司机室侧主梁,用汽车起重机将司机室侧主梁吊装于大车轨道上就位,移动电动葫芦侧主梁与中间端梁连接;最后进入主、副小车,先将主小车吊装于小车轨道上就位,再吊装副小车与主小车连接。

桥机安装前,龙溪口机电安装项目部成立了桥机安装组织机构及应急组织机构,统筹桥机安装各方面工作。项目部组织技术、安全人员编制桥机安装施工方案及专项安全技术措施,经公司及监理单位审查通过后,组织专家对桥机安装施工方案及专项安全技术措施进行充分的审查;根据设备厂家提供的运输尺寸,对进场交通道路进行检查,对妨碍桥机运输的障碍物进行清除,做好施工运输道路准备;对参加施工的全体人员进行安全技术交底,详细讲解桥机的结构特点、安装的施工方案、施工程序、工艺措施及质量标准,重点对起吊设备重量、外形尺寸及吊装高度、幅度、吊装方法、安全措施等进行交底;确保每位作业人员了解施工方法和吊装方法、安全技术措施。整个吊装过程业主、监理、设计、厂家相关工作人员全部到岗到位,在多方见证下,桥机主梁及小车四大件顺利、安全、准确地吊装就位。

160吨桥机主梁及小车四大件成功吊装,龙溪口航电枢纽工程桥机安装正式开始,后续将进行桥机其余部件安装及桥机调试工作,预计七月底安装完成。
