陕西黄陵店头电厂2×660兆瓦超超临界燃煤机组1号锅炉低温过热器顺利吊装完毕

2022-05-18来源:中国火力发电网 点击:102次

5月15日,陕西黄陵店头电厂2×660兆瓦超超临界燃煤机组1号锅炉低温过热器(共96组)历时4天顺利吊装完毕。

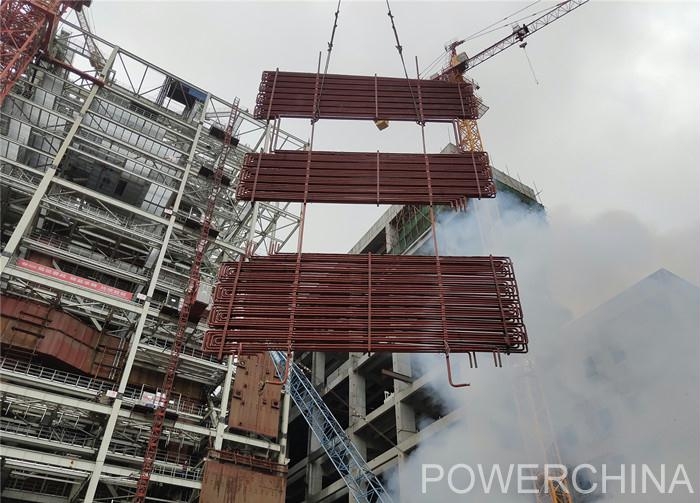

黄陵项目1号锅炉低温过热器首先将低过一、二级管屏各两片及后烟道上、下级省煤器蛇形管各两片通过后竖井后烟道吊挂管在地面组合成一个整体,组合后每组整体尺寸为6.966米×15.744米,每组重达12吨,使用250吨履带吊配合100吨附臂吊将组件搬立,最终由100吨附臂吊单车就位,就位时100吨附臂吊负荷率为75%。锅炉工区管理人员精心策划,积极协调,结合施工现场实际情况,克服施工场地小、施工时间紧张等诸多不利因素,在吊装前对进行吊装作业人员进行详细的安全技术交底,同时做好吊装过程中安全防护措施,使低温过热器安全顺利的安装至指定位置。低温过热器于5月12日下午开始第一钩吊装,5月15日下午结束,共历时4天,将96组低温过热器顺利吊装就位。

低温过热器顺利就位,为后续施工计划按时完成打下坚实的基础。(供稿单位审核:靳广)
