3月13日下午16时46分,由中国能建中电工程华东院总承包的中盐吉兰泰氯碱化工有限公司燃煤自备电厂可再生能源替代项目(以下简称中盐项目)成功实现全容量并网发电,顺利进入试运行阶段。该项目是华东院首个风光储输一体化可再生能源替代示范项目,也是华东院首个全容量并网的山地混塔风电项目。
回望中盐项目整个建设历程,在各方的大力支持下,华东院充分发挥内蒙古公司的属地化保障优势和项目联合党支部的战斗堡垒作用,紧密团结所有参建单位,在短短半年时间内跨越崇山峻岭、抵御刺骨寒风、战胜极寒严冬,最终顺利实现项目全容量并网发电,成就了中盐项目最快、最高、最全、最和谐的“四最项目”:
最快——本项目升压站自开工建设至一次并网成功,工期仅95天,是近年来内蒙地区同期建设速度最快的220千伏升压站;山地混塔风电9台风机的吊装,工期仅123天,是同等规模、相近地域环境下建设最快的山地混塔风电项目,展现了令人瞩目的“工程建设速度”。

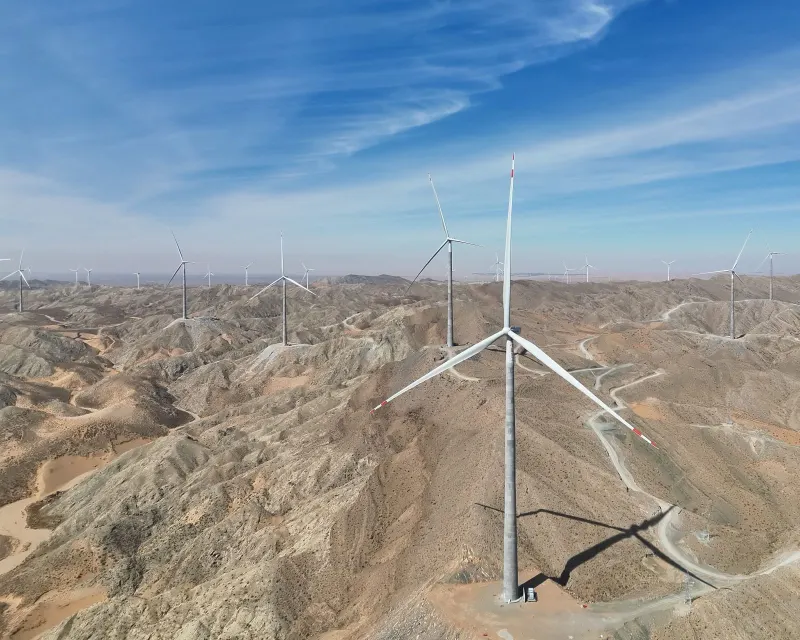

最高——本项目风电工程地处大山深处,采用预制式混凝土-钢混合塔架,风机轮毂高度160米,且单台风机额定功率达到8.5兆瓦,是目前中国能建体系内已并网发电的单机容量最大、轮毂中心高度最高的山地混塔风电项目。

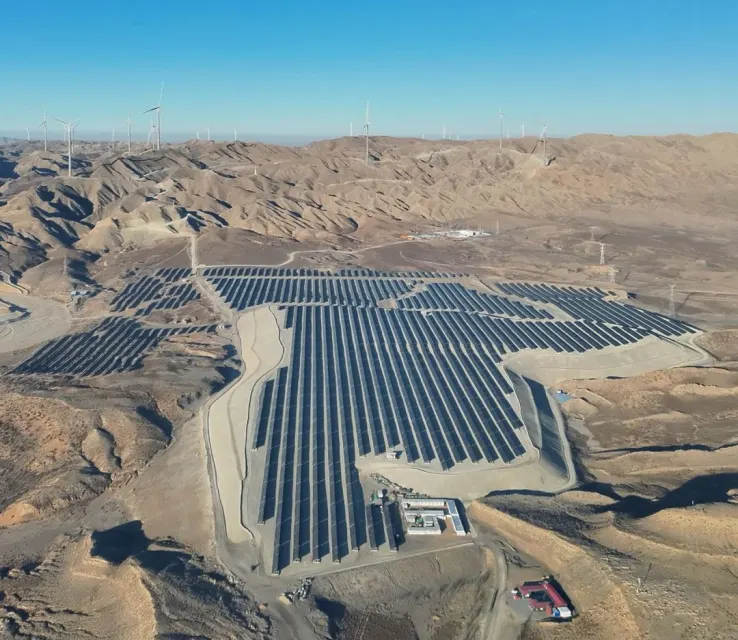

最全——本项目包含75兆瓦风电、33兆瓦光伏、17.5兆瓦/35兆瓦时电化学储能、220千伏升压站以及220千伏送出线路工程,此外该项目还通过智能调控一体化平台实现了新能源场站与原有火电厂的耦合调度,是“元素”最全的新能源项目,同时也为华东院在源网荷储、绿电直连类项目的开发和执行积累了宝贵的经验。
最和谐——本项目自开工建设以来,所有参建单位同心协力、目标一致、统一领导;所有参建人员不畏艰险、共同进退、全力以赴。项目建设过程中也未发生恶意阻工、停工等社会事件,创造了一段最和谐的项目建设佳话。
下一步,华东院将持续秉承“精心设计、优质服务、志存高远、追求卓越”的企业精神,坚持严谨务实的工作态度,严格把控安全、质量和进度,确保项目顺利通过240小时试运行。总承包项目部将继续以华东院“135”战略布局和“2+1+1”发展规划为引领,努力为区域绿色能源发展和“双碳”目标实现贡献积极力量。
