曹妃甸项目部汽机管道安装接近尾声

2018-07-30来源:中国火力发电网 点击:19次

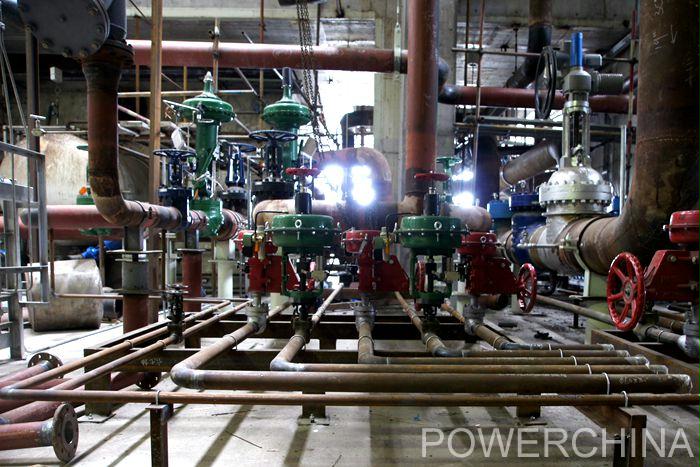

截至7月26日,曹妃甸项目部汽机四大管道、中低压管道安装已完成90%。

在四大管道安装期间,管道专业在厂房框架内进行提前预安装,解决了管道相碰问题,减少了中、低压预制管段二次切口,也给管道的预制、吊装、安装工作顺序提供了强有力的依据。同时,管道专业在项目部的大力协调下,会同公司BIM小组,对辅汽系统、轴封系统、抽汽系统、四大管道疏水以及本体疏水进行了建模设计,共设计疏水小管道65趟,为小管管道的安装施工提供了有力保障。

四大管道、中低压管道的安装为四大管道的吹扫、酸洗和中低压管道的碱洗、冲洗等试运工作奠定了基础。
