中电常熟3×66万千瓦机组扩建项目9号机组厂用电系统受电一次成功

2026-06-08来源:中国火力发电网 点击:67次

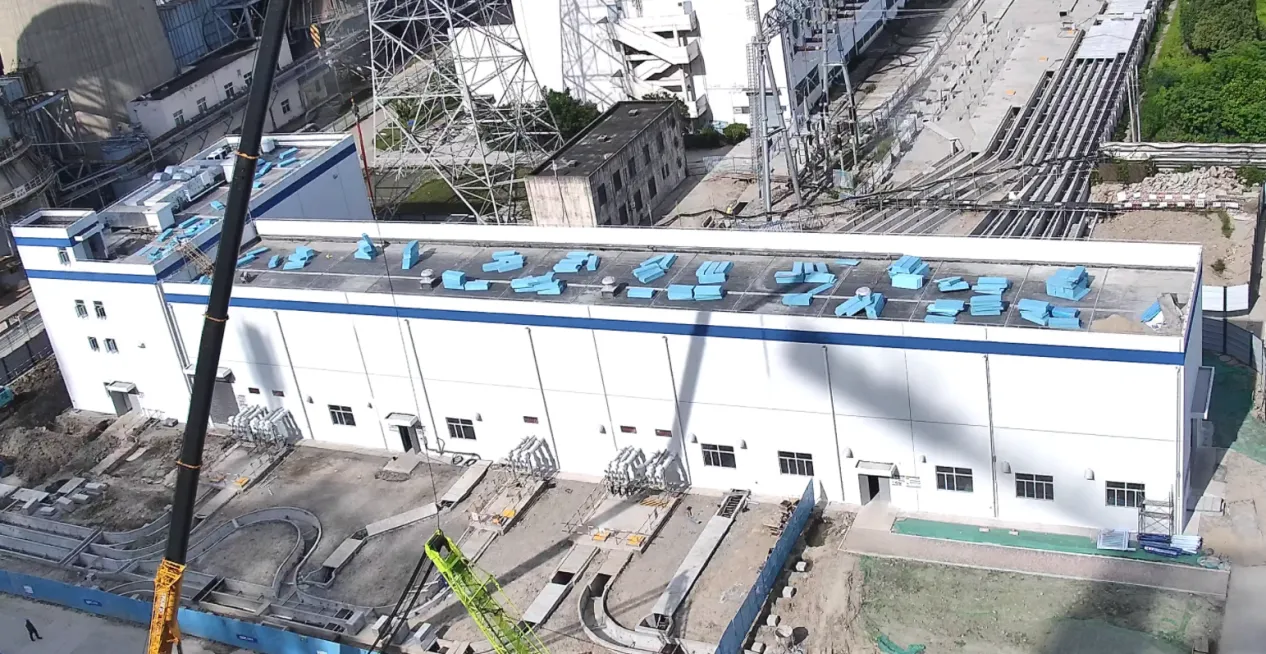

6月2日18时18分,中国能建中电工程华东院总承包的中电常熟3×66万千瓦机组扩建项目迎来重要里程碑节点。随着6号启备变带临时负载校核工作顺利结束,相关电气保护全面投入,9号机组厂用电系统受电一次成功,标志着工程正式进入分系统调试阶段,为后续机组整套启动及按期投产奠定了坚实基础。


本次厂用电系统受电配置6号启备变作为高压启动备用电源。本工程新建一座220千伏室内GIS升压站,采用双母双分段接线,共27个间隔、9条220千伏线路,9条线路需分步从老厂升压站改接。本次9号机组倒送电时间紧、任务重,4594线、4527线须在电网限定的时间窗口期内完成改接,为确保受电一次成功,项目部提前统筹谋划,联合业主、监理、施工单位、调试单位及设备厂家,每日召开工程调试协调会,全面梳理安装与调试问题,对接与省调、地调的各项工作,安排专业人员全过程跟踪。受电前完成所有设备检查、绝缘测试、保护定值核对及临时负载校核等,确保条件具备、操作规范、应急措施到位。

随着受电指令下达,220千伏线路、母线、启备变及6千伏段母线依次受电,相关电气保护、NCS、DCS及五防系统同步投入,所有仪表信号指示准确,设备运行平稳,9号机组厂用电系统受电一次成功。

本次受电成功,为9号机组后续锅炉吹管、汽机冲转、整套启动等工作提供了可靠电源保障,也为8号、7号机组的厂用电受电积累了宝贵经验。下一步,项目部将继续协同各方,安全优质高效推进后续各项工作,确保各里程碑节点顺利实现,力争按期高质完成项目建设,为区域能源保供和绿色发展贡献力量。
