重庆武隆区垃圾焚烧发电厂有望10月底进行焚烧发电

2021-08-26来源:中国火力发电网 点击:49次

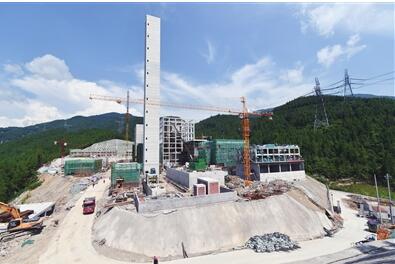

8月23日,记者在重庆武隆区垃圾焚烧发电厂项目施工现场看到,工人们正在抓紧时间进行冷却塔安装、中控楼室内精装修等工作。作为武隆区重点项目之一,项目建设进展顺利,目前已累计完成固定资产投资约3.35亿元,占总投资87.46%,力争10月底能进行焚烧发电。


据悉,该项目建设地位于火炉镇车坝村连二塘组,总投资3.83亿元,占地约81亩。项目建成后,预计年处理进场垃圾20万吨,年发电量9583.3万千瓦时,对武隆区和彭水苗族土家族自治县生活垃圾进行资源化、减量化、无害化处理,变垃圾为“电能”,具有显著的社会效益和经济效益。

据了解,截止7月底,项目已累计完成固定资产投资3.35亿,占总投资87.46%。其中,2021年年度计划投资1.83亿,1至7月实际投资1.35亿,完成年度计划投资约74%。目前,冷却塔厂家已开始进场安装,中控楼室内精装修施工完成80%,倒班楼综合楼精装修完成95%,项目有望在9月中旬开始接收垃圾,力争10月底焚烧发电。
